<em id="ko8gf"></em>
      1. <div id="ko8gf"><ol id="ko8gf"></ol></div>

        <div id="ko8gf"></div>

          <em id="ko8gf"><label id="ko8gf"></label></em>

            我司承建的三峽巴基斯坦第一風電項目風機基礎混凝土施工圓滿完工

            瀏覽次數:2969來源:蜀天建設工程

            2013年10月10日凌晨22#風機基礎混凝土澆筑順利完成,整個三峽巴基斯坦第一風電項目風機基礎混凝土施工圓滿完工。

            三峽巴基斯坦第一風電項目共33臺風機基礎,其中深基礎21個,淺基礎12個,每個深淺基礎混凝土工程量分別為505m3和624 m3。風機基礎環的設計安裝誤差﹤3mm、基礎混凝土入倉溫度為30℃±2℃,內外溫差不超過25℃,基礎面和基礎底的溫差不超過20℃,混凝土澆筑一次成型,溫控要求嚴,幾何精度高。

            為此,我公司項目部群策群力,大家出主意,想辦法,公司本部和技術部門對溫控措施各項技術參數、施工方案與措施進行了多次論證與修改,適時進行網絡指導與幫助,施工過程中項目部嚴格按照設計標準與技術規范要求,合理組織各類施工資源,不斷調整和優化施工方案與措施,克服當地高溫酷熱、大體積混凝土溫控難度大等困難。

            自2013年04月30日開始進行第一臺風機混凝土澆筑到完成最后的一臺風機混凝土施工,歷時了五個月時間,這五個月正是巴基斯坦卡拉奇氣溫最高時節,據此,項目部調整施工作業時間,改白天為夜間施工、搭設砂石骨料遮陽棚、骨料噴淋冷水降溫、拌合用水加冰降溫、混凝土棉被保溫及24小時溫控監測等一系列行之有效的措施,圓滿完成了風機基礎大體積混凝土的澆筑施工,33臺風機基礎各項指標均達到設計標準,混凝土澆筑質量全部合格,得到業主、監理、設計的一致好評。

            風電場總平面布置圖:

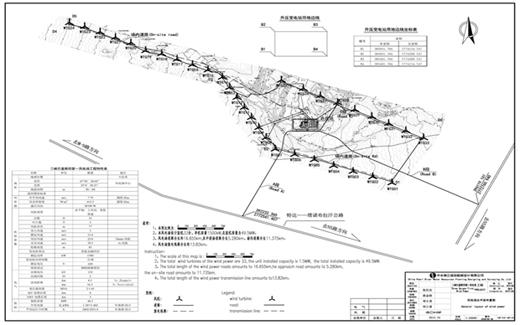

            風電場總平面布置圖

            部分風機基礎混凝土澆筑施工完工圖片:

            1

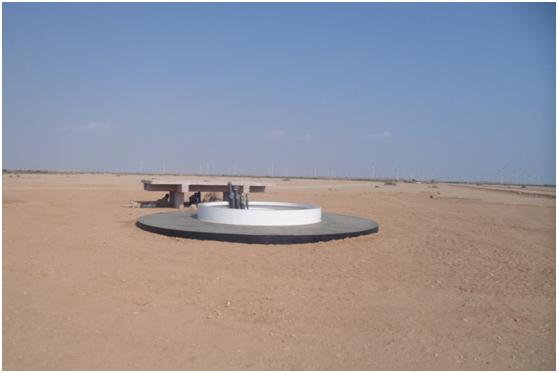

            澆筑完工后3#風機基礎(淺)

            2

            澆筑完工后4#風機基礎(深)

            3

            澆筑完工后5#風機基礎(深)

            4

            澆筑完工后6#風機基礎(深)

            5

            澆筑完工后25#風機基礎(淺)

            6

            澆筑完工后27#風機基礎(淺)

            7

            澆筑完工后28#風機基礎(淺)

            部分風機基礎混凝土澆筑施工完工圖片

            澆筑完工后30#風機基礎(淺)

            (蜀天快訊 2013年10月18日電)

            分享到:

            底部關聯

              <em id="ko8gf"></em>
                1. <div id="ko8gf"><ol id="ko8gf"></ol></div>

                  <div id="ko8gf"></div>

                    <em id="ko8gf"><label id="ko8gf"></label></em>
                      jizz成熟丰满韩国女人
